2025年06月13日 16:32 / 交通

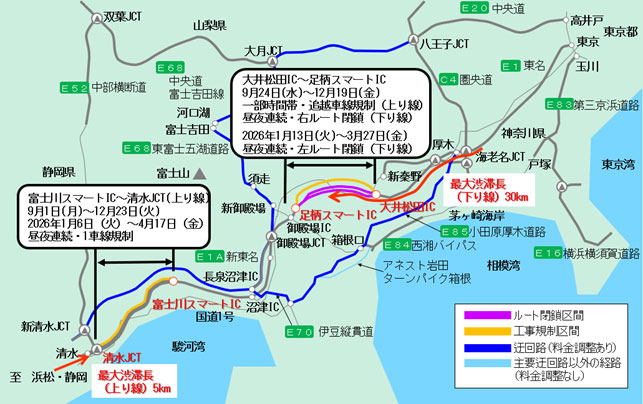

NEXCO中日本は、東名・大井松田IC~清水JCT間(上下線)で、9月1日(月)~2026年4月17日(金)までリニューアル工事を実施する。

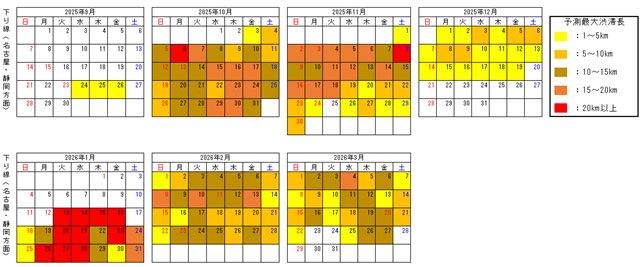

「大井松田IC~足柄スマートIC」は、下り線の左右ルートを順次閉鎖。
9月24日(水)5時~12月19日(金)24時まで昼夜連続・右ルートを閉鎖。2026年1月13日(火)5時30分~3月27日(金)24時まで昼夜連続・左ルートを閉鎖する。
右ルート閉鎖時は、都夫良野トンネルを先頭に最大25km・通過に1時間20分(通常時より1時間程度増)、左ルート閉鎖時は、都夫良野トンネル付近を頭に最大30km・通過に1時間40分(通常より1時間20分程度増)の渋滞が予測されている。渋滞のピークは右ルート閉鎖時は17時台、左ルート閉鎖時は16時台の予測。

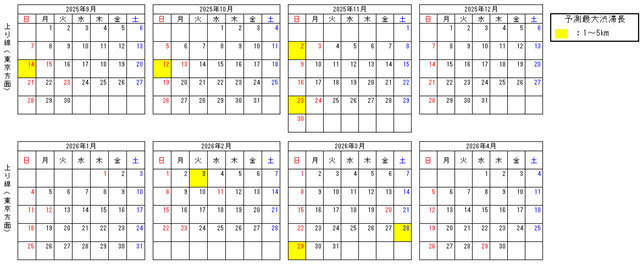

「富士川スマートIC~清水JCT」は、上り線の走行可能な車線数が1車線になる。
9月1日(月)6時~12月23日(火)24時までと2026年1月6日(火)6時~4月17日(金)24時まで、昼夜連続・車線規制を実施。清水JCTを先頭に最大5km・通過に30分(通常時より20分程度増)の渋滞が予測されている。渋滞のピークは9月1日~12月23日は10時台、1月6日~4月17日は20時台の予測。
